Энергетики приступают к ручной копке траншей на трех новых участках в микрорайоне Кальное в Рязани для реконструкции кабельных линий, сообщили 20 августа РГРЭС.
По данным электросетей, на следующей неделе рабочие перейдут на проезды 5-й и 6-й Новый, а также на улицу Новую. Там копать вручную придется из-за плотного грунта и близости других коммуникаций - техника может их повредить.

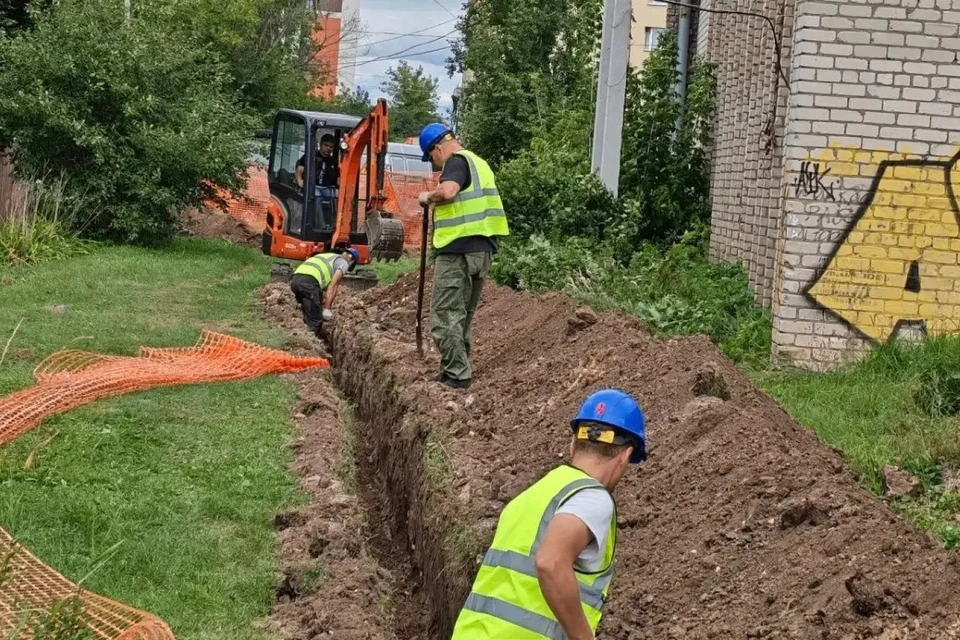

За предыдущие семь дней рабочие подготовили 1183 метра траншей для прокладки двух кабельных линий. Из них 800 метров рабочие выполнили методом горизонтально-направленного бурения - это позволило не нарушать ландшафт и ускорить процесс. Траншеи рыли на улицах Радиозаводской, Макаренко, Белинского и Тургенева.
